央廣網武漢8月6日消息(記者張卓 通訊員張延涵 胡曉虎 殷同)8月6日,隨著中跨合龍段最后一榀鋼箱梁安裝完成,由中交二航局承建的國內首座跨海高鐵橋——福廈高鐵泉州灣跨海大橋主橋成功合龍,標志著福廈高鐵向2022年通車目標又邁進一步。

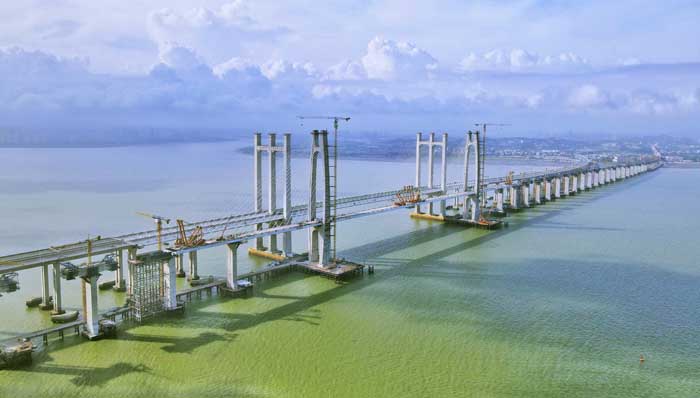

圖為:泉州灣跨海大橋主橋合龍 央廣網發 通訊員供圖
  新建福州至廈門高速鐵路(簡稱“福廈高鐵”)是國內首條跨海高鐵,項目位于福建省沿海地區,北起福州市,南至廈門市和漳州市,正線全長277.42公里,設計時速350公里。中交二航局承建的第6標段為全線施工難度最大的標段,路線起于泉州市臺商投資區,跨越泉州灣進入晉江市,全長27.455公里。其中全線重點控制性工程——泉州灣跨海大橋全長20.287公里,海上橋梁長8.96公里,跨越泉州灣的主橋長800米、主跨400米,為雙塔雙索面鋼混結合梁半漂浮體系斜拉橋,這也是國內首座跨海高速鐵路橋。
  泉州灣跨海大橋主梁采用鋼箱梁形式,分為13種類型、77個節段,其中最重的梁段重達365.18噸。2020年9月,大橋啟動首榀鋼箱梁吊裝,為有效應對梁體吊裝重量大、落位精度要求高、海上施工環境復雜等難題,項目團隊前期進行了十余次方案討論和施組優化,并征詢國內知名橋梁專家意見,制定了詳盡的專項施工方案,明確主梁施工采用分節懸臂吊裝,先邊跨、后中跨合龍總體施工工藝。在施工過程中,項目團隊通過對主橋162個工況進行全方位實時監控,嚴格落實質量保證措施與安全文明施工,確保了鋼箱梁從材料進場、加工制造,到運輸安裝的全過程安全質量可控。

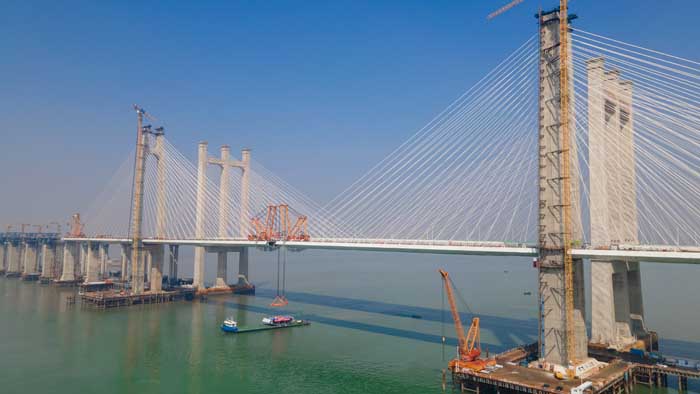

圖為:泉州灣跨海大橋主橋合龍 央廣網發 通訊員供圖
  據中交二航局福廈鐵路項目總工翁方文介紹,此次安裝完成的合龍段鋼箱梁,單節梁段長10米、寬21米、高4.25米、重逾240噸,考慮到合龍段長度及環境溫度對合龍現場操作的影響,為便于靈活掌握合龍時間,中跨合龍采用了北側吊裝、南側頂推的“主動”合龍方式。該方式對環境溫度要求較低,能適應全天候施工,有力確保了項目團隊高效完成主橋高精度合龍施工,最終合龍軸線偏差1毫米,相對高差0.5毫米,達到毫米級精度。
  隨著泉州灣跨海大橋主橋成功合龍,福廈高鐵建設進入最后沖刺期。
