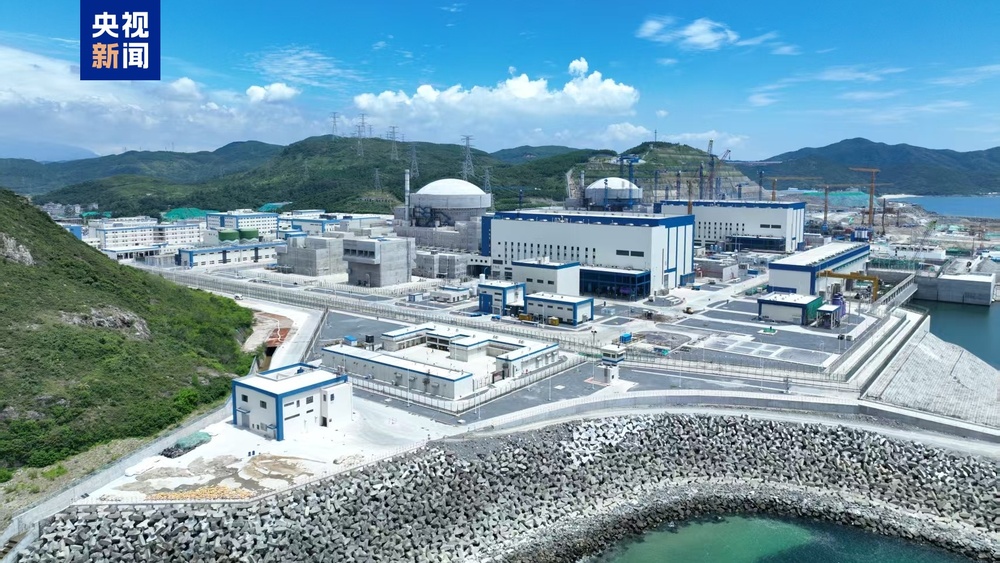

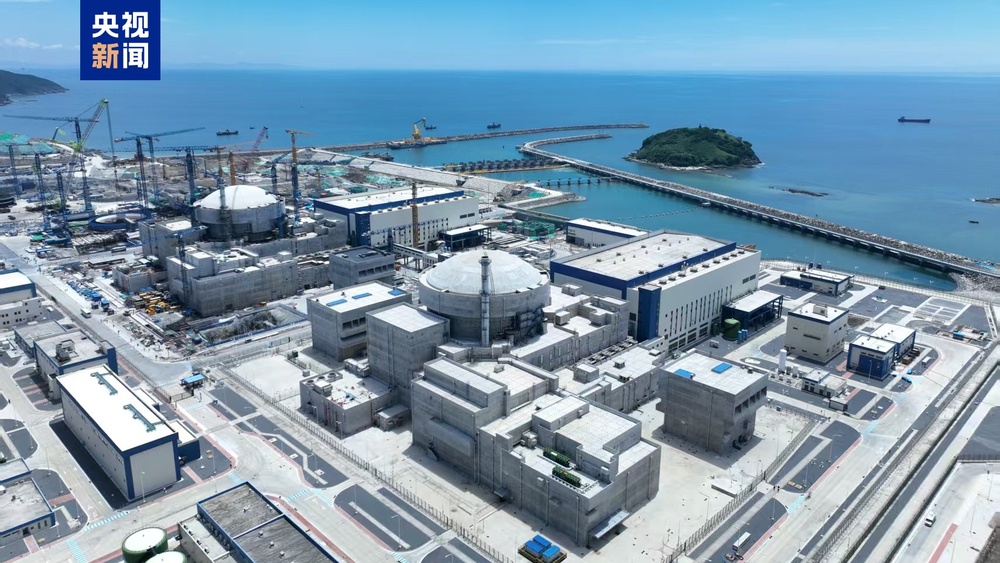

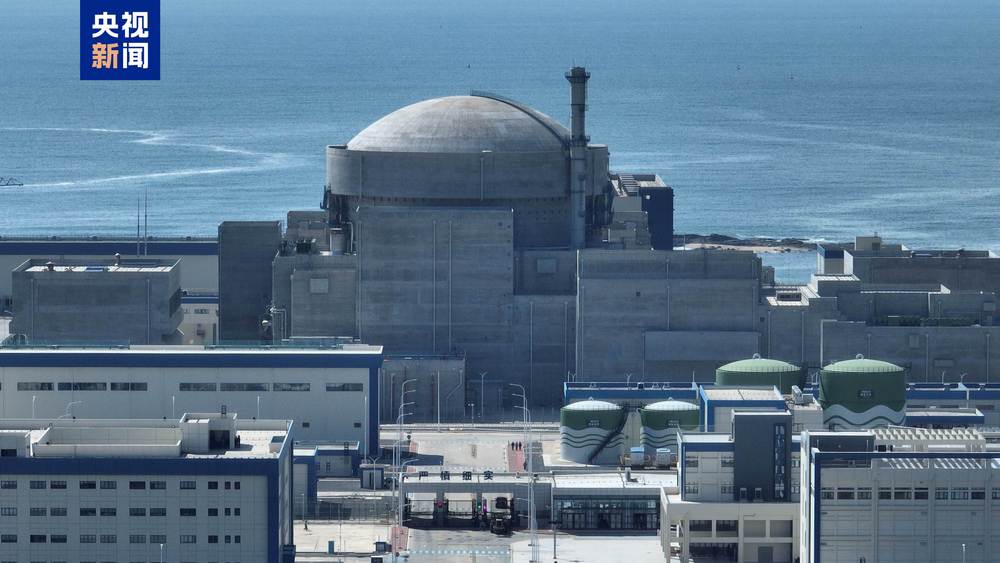

今天(20日),粵港澳大灣區首臺“華龍一號”核電機組——中廣核廣東太平嶺核電項目1號機組投產發電,正式具備商業運行條件。

  此次投產的1號機組實現了多項關鍵技術突破,完成26項重大設計改進,實現了實體電站與“數字電站”同步建成、一體移交。預計年發電量超90億千瓦時,能夠滿足粵港澳大灣區百萬居民的年度生產生活用電需求。

  中廣核惠州核電項目總指揮章國強介紹,這一清潔能源的產出相當于每年減排二氧化碳約840萬噸、造林2萬公頃。當前,1號機組已經完成全部性能試驗和168小時滿功率連續運行考核,機組各項參數正常穩定,機組狀態良好。

  中廣核太平嶺核電項目規劃建設6臺“華龍一號”核電機組,分三期建設,全部建成后,預計年發電量將超過550億千瓦時,每年可等效減少標煤消耗約1665萬噸,減排二氧化碳約5082萬噸。

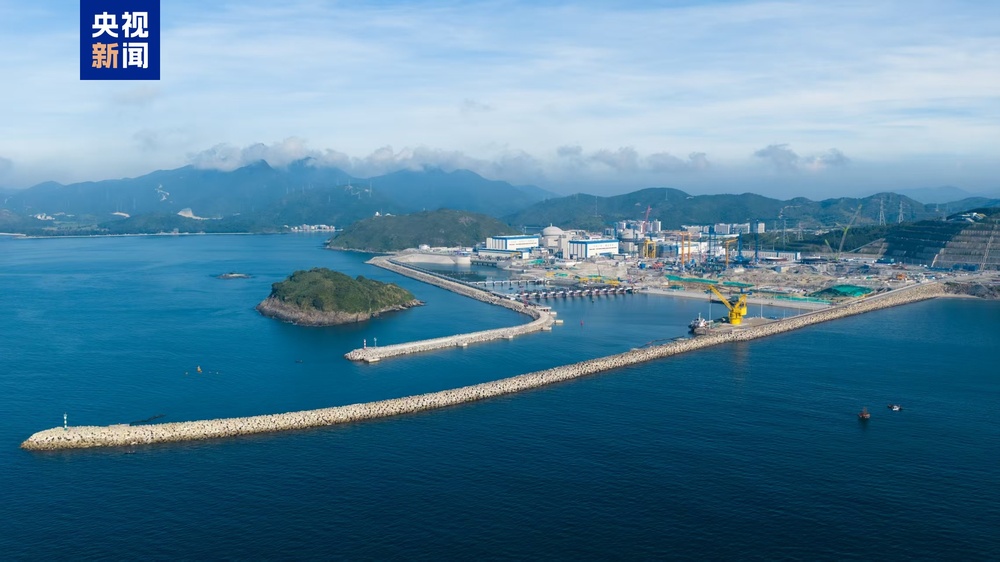

  目前,后續工程正按計劃穩步推進。一期工程2號機組于近日將開展首爐燃料裝載工作;二期工程3號機組已于2025年6月開工建設;三期工程正在積極開展前期準備工作。

  (總臺央視記者 楊瀟 李寧)
